Nieuwsarchief van de Energie Coöperatie Lisse
Hier ziet u eerdere stappen in het in het proces en oude nieuwsberichten
Aanvraag Omgevingsvergunning
Wanneer het saneringsplan klaar is kan ECL een aanvraag indienen voor een omgevingsvergunning voor de energietuin. We verwachten dat dit voor de zomer moet lukken De vergunning zal hoogstwaarschijnlijk via een "Buitenplanse Omgevingsplanactiviteit" (BOPA) gaan. Dat is een vergunningprocedure onder de Omgevingswet om af te mogen wijken van het lokale omgevingsplan. Dat zou in een reguliere procedure in 8 weken kunnen. De aanvraag verloopt via het Omgevingsloket, waarbij een goede onderbouwing van de toedeling van functies van het kavel van belang is. We houden hierover dan de belanghebbenden op de hoogte.
Toch capaciteit beschikbaar
We hebben vanuit Liander niet alle aangevraagde capaciteit toegewezen gekregen. We gaan hiermee verder puzzelen welke technische oplossingen er mogelijk zijn om zo slim mogelijk energie op te wekken. B.v. moeten we minder opwekcapaciteit opstellen, of kunnen we het verbeteren met opslagcapaciteit in een batterij?
Aanvullend saneringsplan
Eind vorig jaar bleek dat de plek voor de energietuin nog verder gesaneerd moet worden.
Dit was immers een vuilnisbelt De gemeente stelt hiervoor een plan op. ECL blijft hier op toezien, om dat we hiermee ruimte voor onze energietuin willen houden. We verwachten voor de zomer hier meer te weten hierover.
Subsidie aanvraag
Een project als de Energietuin van ECL wordt o.a. mogelijk gemaakt door een subsidie van het Ministerie van Klimaat en Groene Groei. Die subsidie kan aangevraagd worden tot 1 oktober 2026. Voorwaarde is wel dat de omgevingsvergunning voor het project is verleend. De subsidieregeling gaat er volgend jaar heel anders uitzien; het is onduidelijk of het project dan nog steeds haalbaar zou zijn. En welke tarieven er dan gaan gelden is nog onduidelijk. De onzekere planning en subsidie maken samen dat een business case nog niet is te berekenen. We raden daarom de gemeente aan om het saneringsplan snel op te stellen.

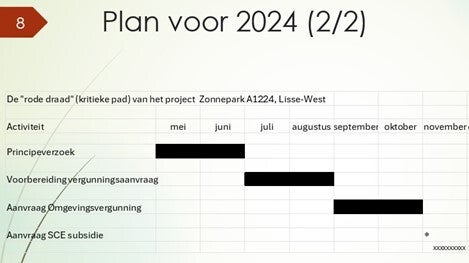

In grote lijnen
Het bestuur en het vrijwilligersteam van de Energie Coöperatie Lisse heeft één groot project in behandeling: het realiseren van een “energietuin” aan de Loosterweg-Zuid, een natuur-inclusief zonnepark met een beoogd piekvermogen van 4 MWp. Dit is een totale opwek voldoende voor ca. 600 huishoudens) Inmiddels loopt het project al 3 jaar en zijn er goede vorderingen gemaakt. Wél blijkt dat, als een probleem opgelost is, er meteen nieuwe uitdagingen opduiken. Maar het team blijft gemotiveerd om het project tot een succes te maken en pakt ook de nieuwe uitdagingen weer op. Een schrale troost is dat projecten bij andere energiecoöperaties ook vaak een lange doorlooptijden hebben.
Nieuw Saneringsplan
Eerder dit jaar is een onderzoek gedaan om vast te stellen hoe de voormalige vuilnisbelt er nu bij ligt. Het onderzoeksrapport concludeert onder andere dat de bodemkwaliteit toereikend is voor een bedrijfsmatige bestemming (zoals een zonnepark), maar dat er wel aanvullende sanerende maatregelen nodig zijn. Omdat de doelstellingen van het oorspronkelijke saneringsplan niet geheel bereikt zijn, is de gemeente nu genoodzaakt een nieuw saneringsplan te maken en dat te laten goedkeuren door de provincie Zuid-Holland.
Voor de Energietuin betekent dat vertraging: er zal duidelijkheid moeten komen over het nieuwe saneringsplan, voordat het project weer verder kan.
College van B&W geeft intentieverklaring af
Er is ook goed nieuws: het college van burgemeester en wethouders van de gemeente Lisse heeft per brief de intentie uitgesproken om, onder voorwaarden, medewerking te verlenen aan het verstrekken van een recht van opstal ten gunste van Energiecoöperatie Lisse op de voormalige vuilstort van Lisse, ten behoeve van het plaatsen van zonnepanelen.
De intentie, zo wordt gesteld, is gebaseerd op het gedeelde belang van de gemeente en Energiecoöperatie Lisse in het stimuleren van lokale, duurzame energieopwekking en het bevorderen van participatie van inwoners in de energietransitie.
De voorwaarden betreffen o.a. het nieuwe saneringsplan; dat eerst moet worden goedgekeurd en uitgevoerd.
Capaciteit op het elektriciteitsnet
Het verkrijgen van een aansluiting op het elektriciteitsnet kost veel tijd. Daarom heeft ECL in april jl. al een informele aanvraag gedaan en heeft de energietuin A1224 daarmee in de wachtrij gezet bij de netbeheerder. Met de intentieverklaring van B&W in de hand, heeft ECL een formele aanvraag bij Liander gedaan. Liander heeft daar op gereageerd met de mededeling dat een aansluiting mogelijk is, maar dat er voorlopig (tot 2030) geen capaciteit beschikbaar is voor teruglevering.

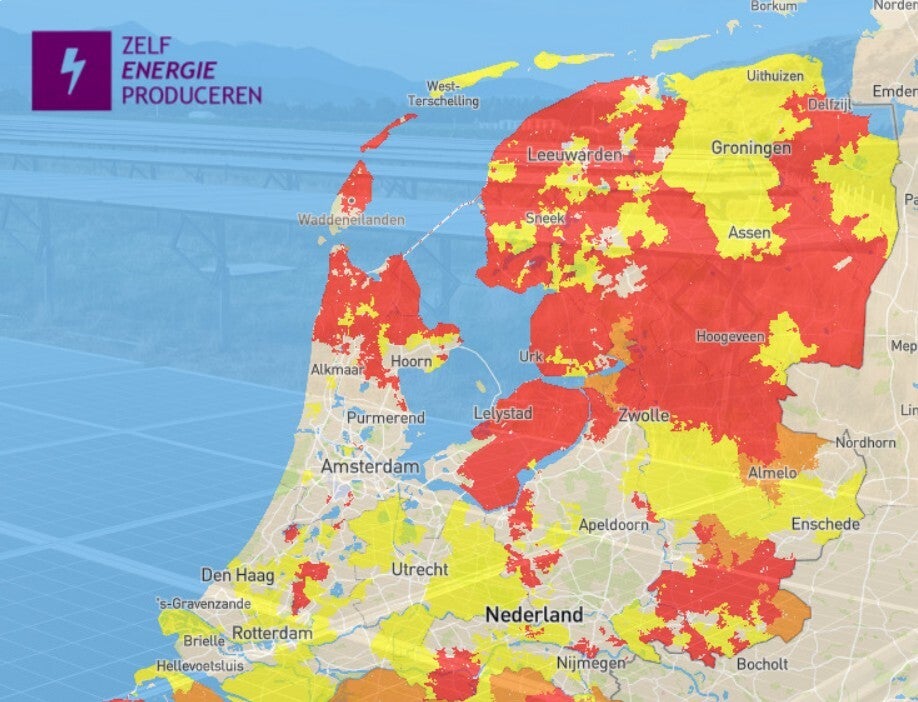

Deze mededeling kwam als onaangename verrassing, vooral omdat in de informele fase gesuggereerd was dat die capaciteit er wél zou zijn. Ook de capaciteitskaarten die TenneT en Liander op hun websites publiceren, geven aan dat er nog ruimte beschikbaar is op het net. ECL heeft besloten met een brief in beroep te gaan en een heroverweging te vragen van Liander.
Ecologisch onderzoek afgerond
Dit jaar heeft, in opdracht van ECL, een nader ecologisch onderzoek plaatsgevonden op de kavel voor de energietuin. Doel was onder andere om vast te stellen of in het plangebied verblijfplaatsen van beschermde soorten aanwezig zijn. Het rapport over dit onderzoek meldt dat er diverse soorten vleermuizen en ook een boommarter op wildcamera’s zijn gezien. Er is één paarverblijfplaats aangetroffen van de gewone dwergvleermuis. Het rapport geeft aanbevelingen hoe de energietuin ecologisch verantwoord aangelegd kan worden.
